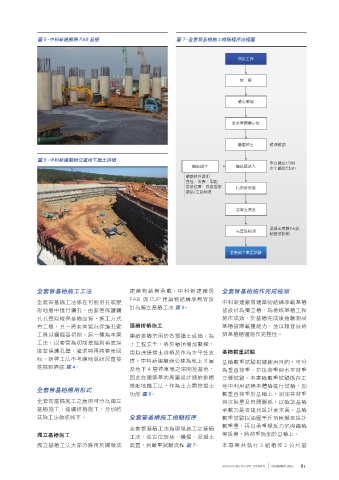

圖 5、中科新建廠房 FAB 基樁 圖 7、全套管基樁施工檢驗程序流程圖
假設工程
放 樣
樁心確認
全套管鑽機定位
鑽掘挖土 樁深確認
圖 6、中科新建廠辦公室地下擋土排樁
垂直精密1/200
鋼筋組立 鋼筋籠放入 水平偏位7.5cm
鋼筋材質證明
直徑、支數、間距
搭接位置、長度搭接 特密管安裝
箍筋/主筋焊道
混凝土澆置
混凝土養護7天後
完整性檢測
超音波檢測
基樁施工載重試驗
全套管基樁施工工法 建築物結構承載,中科新建廠房 全套管基樁施作完成檢測
FAB 與 CUP 建築物結構承載皆設
全套管基樁工法係在可能坍孔或變 中科新建廠房建築物結構承載基樁
計為獨立基樁工法 圖 5。
形地層中進行鑽孔,由套管保護鑽 皆設計為獨立樁,為檢核基樁工程
孔孔壁以確保基樁品質,施工方式 施作成效,於基樁完成後抽驗測試
有二種,其一將套管視為保護孔壁 連續排樁施工 基樁實際載重能力、並以超音波檢
工具以鑽掘器切削。另一種為本案 連續排樁常用於各類擋土設施,為 測基樁樁體施作完整性。
工法,以套管為切削挖掘到樁底深 了工程安全,將於樁頂增加繫樑,
度並保護孔壁,灌漿時再將套管回 用以連接擋土排樁及作為水平性支 基樁載重試驗
收,這種工法不考慮地質狀況直接 撐。中科新建廠辦公棟為地上 8 層 基樁載重試驗根據使用目的,可分
挖掘到樁底 圖 4。
及地下 4 層停車場之深開挖基地, 為垂直荷重,拉拔荷重與水平荷重
因此在建築基地周圍設計連續排樁 三種試驗。本案樁載重試驗係在工
搭配地錨工法,作為土方開挖擋土 地中利用結構本體樁進行試樁,加
全套管基樁應用形式
功能 圖6。 載垂直荷重於基樁上,測定其荷重
全套管基樁施工之應用可分為獨立 與沉陷量及時間關係,以確認基樁
基樁施工、連續排樁施工,分別將 承載力是否達到設計要求質。基樁
其施工法敘述如下。 全套管基樁施工檢驗程序 載重試驗以油壓千斤頂模擬至設計
載重量,再以承重樑反力架與錨樁
全套管基樁工法為現場施工之基樁
獨立基樁施工 工法,從定位放樣、鑽掘、混凝土 等設備,將荷重施加於基樁上。
獨立基樁工法大部分應用於橋墩或 澆置,到載重試驗流程 圖7 。 本專案共執行 3 組樁徑 2 公尺基
