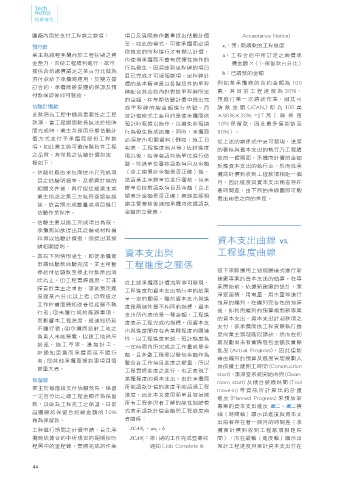

Page 44 - Vol.09
P. 44
Tech
Notes
技術專文
圓廠內用於支付工程款之款項: 項目及實際施作數量提出估驗計價 Acceptance Notice)
單。如此的模式,可使承攬商必須
預付款 x i :第 i 期請款的工程進度
依核定的時程進行才有辦法計價,
業主為減輕承攬商於工程初期之資 a:工程合約中所訂定之總價承
也使得承攬商不會有選擇性施作的
金壓力,而使工程順利進行,故可 攬金額 ×(1- 保留款百分比)
行為發生,因須達到里程碑的項目
提供合約總價議定之某百分比做為 b:已請款的金額
且已完成才可請領款項。里程碑計
預付款給予承攬商運用,於雙方簽
價的基本精神是以各階段性的里程 例如某承攬商的合約金額為 100
訂合約,承攬商辦妥履約保證及預
碑配合其合約內針對該里程碑所定 萬, 其目 前工 程進 度為 30%,
付款保證後即可發給。
的金額,在每期估驗計價中提出完 預進行第一次請款作業,則其可
估驗計價款 成里程碑的總金額進行估驗。而 請 款 金 額 (JCAN 1 )即 為100萬
此款項為工程中極具重要性之工程 該計價模式主要目的是使承攬商依 ×90%×30% =27 萬( 需 保 留
款項,當工程期間較長無法於短時 預計時程據以施作,以避免非預期 10% 保留款,因此最多僅能請至
間完成時,業主常採用分期估驗計 行為發生造成困擾。同時,承攬商 90%)。
價方式支付予承攬商部份工程款 必須提出相關資料 ( 例如:施工日 從上述的關係式中更可發現,進度
項,如此業主將可確保階段性工程 報表、工程進度照片等 ) 佐證進度 的審核與資本支出的執行乃工程績
之品質,其常見之估驗計價約定精 現況後,始得報請監造單位進行估 效的一體兩面。承攬商計價的金額
程如下: 驗。監造單位審核請款項目及金額 反應資本支出的執行率,然而從承
– 估驗時應由承包商提出已完成項 (含上期累計金額是否正確)後, 攬商計價到收到工程款項相距一個
目之估驗明細單,及備齊計價的 送請業主承辦單位進行審核,待承 月,因此進度與資本支出兩者存在
相關文件後,再行提送經業主或 辦單位核對請款項目及金額(含上 著時間差,由下面的曲線圖即可觀
業主指派之第三方核符簽認無誤 期累計金額是否正確)無誤並經相
看出兩者之間的差距。
後,依當期完成數量或項目進行 關主管簽核後通知承攬商依據請款
估驗作業程序。 金額開立發票。
– 估驗主要以施工完成項目為限,
承攬商如欲提出其設備或材料備
料得以估驗計價者,須提出其採 資本支出曲線 vs.
購相關證明。
資本支出與 工程進度曲線
– 具有下列情形發生,即使承攬商
申請估驗款估驗完成,業主可暫 工程進度之關係
停給付估驗款至停止付款原因消 接下來即運用上述迴歸模式進行新
除為止。①工程實際進度,若非 建廠專案的資本支出的估算。在專
從上述承攬商計價流程中可發現,
歸責於業主之事由,落後預定進 案開始前,依據新建廠的設計、潔
工程進度和資本支出執行率的結果
度達某百分比以上者 ; ②瑕疵之 淨室面積、用電量、用水量等進行
呈一定的關係。雖然資本支出與進
工作經書面通知改善但延遲不執 度是兩個性質不相同的指標,資本 預算的編列,在編列完各包的預算
行者 ; ③未履行契約應辦事項, 支出所代表的是一種金額,工程進 後,即利用編列的預算規劃新專案
而影響本工程進度,經通知仍延 度表示工程完成的指標,但資本支 的資本支出。資本支出計劃款項之
不履行者 ; ④承攬商派駐工地之 出與進度間存在著某種程度的關連 支付,係承攬商依工程實際執行進
負責人未能稱職,以致工地秩序 度向業主辦理階段請款,然而在初
性,以工程進度來說,預計進度為
紛亂,施工草率,漫無計畫, 期規劃尚未有實際發包金額及實際
一定時間內所完成之工作量或是金
經 通 知 更 換 而 承 攬 商 延 不 履 行 進度 (Actual Progress),因此僅能
額,且多數工程是以發包金額作為
者 ; ⑤其他承攬商違約事項且情 藉由編列的預算及進度管理規劃人
整合各工作項目進度之權重,所以
節重大者。 員依據土建開工時間 (Construction
工程實際進度之進行,也正表現了
start)、潔淨室系統開始時間 (Clean-
保留款 某種程度的資本支出。由於承攬商
room start) 及機台裝機時間 (Tool
業主於每階段支付估驗款時,保留 所能請款計價的進度不能超過工程
move-in) 等 資訊 所計 算 出的 計 畫
一定百分比之總工程金額作為保留 進度,因此本文使用簡單且容易被
進度 (Planned Progress) 來預估新
款,以做為工程完工之保證。目前 所有工程參與者了解的線性迴歸模
專案的資本支出進度 圖二。圖二橫
晶圓廠約保留合約總金額的 10% 式表示請款計價金額與工程進度兩 軸(時間軸)顯示出進度與資本支
做為保留款。 者關係: 出兩者存在著一個月的時間差(承
工程進行期間之計價申請,首先承 JCAN i = ax i - b 攬商計價到收到工程款項相距時
攬商依據合約中所規定的週期按時 JCAN i :第 i 期的工作完成暨簽收 間),而在縱軸(進度軸)顯示出
程圖中的里程碑、實際完成的作業 通知 (Job Complete & 累計工程進度與累計資本支出存在
44
