Page 48 - Vol.09
P. 48

Tech
             Notes
             技術專文

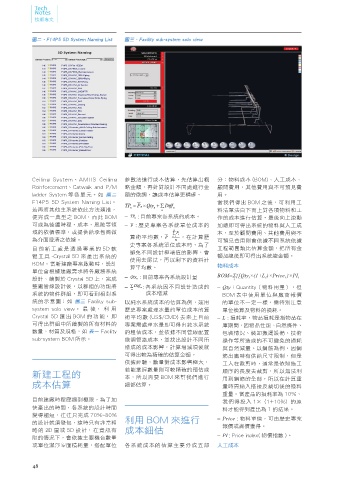

            圖二、F14P5 5D System Naming List   圖三、Facility sub-system solo view





























            Ceiling  System、AMHS  Ceiling    參數法進行成本估算,先估算出概                 分:物料成本 (BOM)、人工成本、
            Reinforcement、Catwalk and P/M    略金額,再針對設計不同處進行金                 顧問費用、其他費用與不可預見費
            ladder System 等各單元。如  圖二         額的微調,讓成本估算更精確。                  用。
            F14P5  5D  System  Naming  List。                                 當我們得出 BOM 之後,可利用工
                                             TP =  n P ×  Qty +  ∑  Diff
            若再將其他主系統依此方法類推,                    n       n  n   n              料清單法自下而上對各項物料和工
            便完成一典型之 BOM,而此 BOM               –  TP : 目前專案各系統的成本。             作的成本進行估算,最後向上滾動
                                                n
            可成為後續時程、成本、風險等領                  –  P : 歷史專案各系統單位成本的             加總即可得出系統的物料與人工成
                                                              n
            域的依循標準,或提供給承包商做                                   ∑  i P         本,至於顧問費用、其他費用與不
                                               算術平均數, P =     i= 1  。在計算歷
            為介面澄清之依據。                                         n              可預見費用則會依據不同系統依據
                                               史專案各系統單位成本時,為了
            目前新工處是透過專業的 5D 軟                                                 工程範圍類比估算金額,把所有金
                                               避免不同設計極端值的影響,會
            體工具 -Crystal 5D 來產出系統的                                           額加總後即可得出系統總金額。
                                               使用去尾法,再以剩下的資料計
            BOM。當新建廠專案啟動時,設計                                                 物料成本
                                               算平均數。
            單位會根據建廠需求將各廠務系統
            設計、繪製於 Crystal 5D 上,完成           –  Qty : 目前專案各系統設計量             BOM=Σ{[Qty і ×(1+L 1 )×Price i  }×PI i
                                                 n
                                                                                   i
            整廠管線設計後,以群組的功能將                  –   ∑ Diff n : 各系統因不同設計造成的
                                                                             –  Qty:Quantity(物料用量),但
                                               n
            系統的物件群組,即可看到相對系                         成本增減                       BOM 表中使用單位與廠商報價
            統的示意圖;如  圖三 Facility sub-        以純水系統成本的估算為例,運用                   的單位不一定一樣,需特別注意
            system solo view。 最 後, 利 用       歷史專案處理水量的單位成本的算                   單位換算及物料的損耗。
            Crystal 5D 匯 出 BOM 的 功 能, 即      術平均數 (US$/CMD) 去乘上目前            –  L : 損耗率,物品損耗是指物品在
            可得出群組中所繪製的所有材料的                  專案需處理水量即可得出純水系統                   庫期間,因物品性能、自然條件、
            數量、材質及規格,如 表一 Facility           的粗估成本,並依據不同管線配置                   包裝情況、裝卸搬運設備、技術
            sub-system BOM 所示。               微調管路成本,並找出設計不同所                   操作等所造成的不可避免的損耗
                                             造成的成本影響,計算增減項後就                   與自然減量。以鋼筋為例,因鋼
                                             可得出較為精確的估算金額。                     筋出廠時有供給尺寸限制,但是
                                             依據經驗,數量對成本影響極大,                   工人在裁剪時,通常是依照施工
                                             若能掌握數量則可較精確的預估成                   順序的長度去裁剪,所以無法利
            新建工程的                            本,所以需要 BOM 來幫我們進行
            成本估算                             細部估算。                             用到鋼筋的全部,所以在計算重
                                                                               量時需納入搭接及裁切後的殘料
                                                                               重量。當產品的損耗率為 10%,
            目前建廠時程壓縮到極限,為了加
                                                                               我們得投入 1× (1+10%)  的原
            快產出的時間,各系統的設計時間                                                    料才能得到產出為 1 的結果。
            變得極短,往往只完成 70%~80%                                               –  Price : 物料單價,可由歷史專案
            的設計就須發包,這時只有非常粗                  利用 BOM 來進行                        報價或詢價獲得。
            略的 2D 圖或 5D 設計,在資訊有              成本細估
            限的情況下,會依據主要機台數量                                                  –  PI : Price index( 物價指數 )。
            或單位潔淨室面積耗量,搭配單位                  各系統成本的估算主要分成五部                  人工成本
