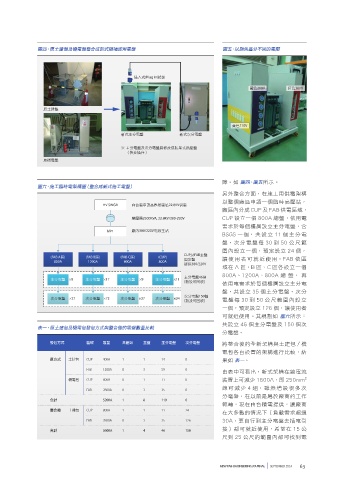

圖四、原土建盤及機電盤整合成新式隨插即用電盤                                           圖五、以顏色區分不同的電壓




                                                插入式(Plug in)模組

                                                                                         藍色208V       紅色380V



                原土建盤

                                                                                   黃色110V
                                            新式主分電盤              新式次分電盤

                                            ※  主分電盤及次分電盤將修改成防呆式插座盤
                                             (快速插座)
                原機電盤


                                                                               障。如 圖四、圖五所示。
              圖六、施工臨時電架構圖(整合成新式施工電盤)
                                                                               另外整合方面,在施工用供電架構
                                                                               以整個廠區申請一個臨時高壓站,
                                     HV SWGR   向台電申請高壓變電站22.8KV供電
                                                                               廠區內分成 CUP 及 FAB 供電區域,
                                               變壓器2500KVA, 22.8KV/380-220V     CUP 設立一個 800A 總盤,依用電
                                                                               需求於每個樓層設立主分電盤,含
                                       MP1     廠內380/220V電源主站
                                                                               BSGS 一個,共設立 11 個主分電
                                                                               盤,次分電盤每 30 到 50 公尺範
                                                                               圍內設立一個,預定設立 24 個,
                                                                  CUP及FAB主盤
                   (FAB A區)    (FAB B區)    (FAB C區)      (CUP)    固定盤          讓使用者可就近使用。FAB 依區
                    800A        1200A        800A        800A
                                                                  提供380/220V
                                                                               域在 A 區、B 區、C 區各設立一個
                                                                               800A、1200A、800A 總 盤, 再
                                                                  主分電盤46個
                   主分電盤  ×9    主分電盤 ×17    主分電盤   ×9    主分電盤 ×11
                                                                  (新設可回收)
                                                                               依用電需求於每個樓層設立主分電
                                                                               盤,共設立 35 個主分電盤,次分
                                                                  次分電盤150個
                   次分電盤  ×27   次分電盤 ×72    次分電盤   ×27   次分電盤 ×24
                                                                  (新設可回收)      電盤每 30 到 50 公尺範圍內設立
                                                                               一個,預定設立 126 個,讓使用者
                                                                               可就近使用。其規劃如 圖六所示:
                                                                               共設立 46 個主分電盤及 150 個次
              表一、原土建包及機電包發包方式與整合後的電盤數量比較
                                                                               分電盤。
                   發包方式        區域    容量     高壓站    主盤     主分電盤    次分電盤         將整合後的全新架構與土建包 / 機
                                                                               電包各自設置的架構進行比較,結
                   原方式   土建包   CUP   400A   1      1      14      0            果如 表一。
                               FAB   1200A  0      3      59      0
                                                                               由表中可看出,新式架構在總電流
                         機電包   CUP   800A   0      1      11      0            裝置上可減少 1600A,即 250mm         2
                                                                               線可減少 4 組,雖然增設很多次
                               FAB   2800A  0      3      35      0
                                                                               分電盤,在以前是屬於廠商的工作
                   合計                5200A  1      8      119     0
                                                                               範疇,現在由台積電提供,讓廠商
                   整合後   土建包   CUP   800A   1      1      11      24
                                                                               在大多數的情況下(負載需求超過
                               FAB   2800A  0      3      35      126          30A,要自行到主分電盤去插電引
                   合計                3600A  1      4      46      150          接)都可就近使用,希望在 15 公
                                                                               尺到 25 公尺的範圍內都可找到電
