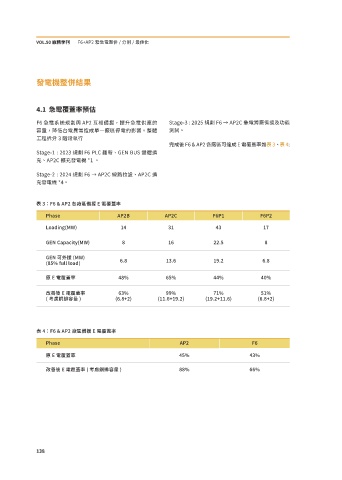

VOL.50 廠務季刊       F6+AP2 緊急電整併 / 分割 / 最佳化







              發電機整併結果




              4.1  急電覆蓋率預估

              F6 急電系統規劃與 AP2 互相備援,提升急電供應的                     Stage-3 : 2025 規劃 F6 → AP2C 急電跨廠備援及功能
              容量,降低台電異常造成單一廠區停電的影響。整體                         測試。
              工程拆分 3 階段執行
                                                              完成後 F6 & AP2 各廠區可達成 E 電覆蓋率如表3、表4:
              Stage-1 : 2023 規劃 F6 PLC 翻新、GEN BUS 盤體擴
              充、AP2C 擴充發電機 *1 。

              Stage-2 : 2024 規劃 F6 → AP2C 線路拉設、AP2C 擴
              充發電機 *4。



              表 3:F6 & AP2 各廠區備援 E 電覆蓋率

                 Phase                     AP2B             AP2C             F6P1             F6P2

                 Loading(MW)                14               31               43               17

                 GEN Capacity(MW)            8               16               22.5              8

                 GEN 可外援 (MW)
                                            6.8             13.6              19.2             6.8
                 (85% full load)

                 原 E 電覆蓋率                  48%              65%              44%              40%

                 改善後 E 電覆蓋率                63%              99%              71%              51%
                 ( 考慮銅排容量 )               (6.8+2)         (11.6+19.2)      (19.2+11.6)       (6.8+2)






              表 4:F6 & AP2 廠區備援 E 電覆蓋率
                 Phase                                           AP2                       F6

                 原 E 電覆蓋率                                        45%                      43%

                 改善後 E 電覆蓋率 ( 考慮銅排容量 )                           88%                      66%

















              ���
