Page 65 - Vol.28
P. 65
前言 時間,主要是看施工銲接速率。 PCW 銲工最大進場施工人員約 40
以 PCW 管路安裝來分析 表1 ,二 人,以正常施工效率 ( 一個月以 25
個有經驗的專業銲工,平均五天可 天計算 ) 一個月約可完成 100 台機
製 程 冷 卻 水 (Process Cooling 完成一台機台之 PCW 管路系統, 台,已無法滿足裝機需求速度。
Water, PCW) 為半導體機台設備冷 一個月可完成約五台機台。若以中 有次在半導體展參展中,發現了新

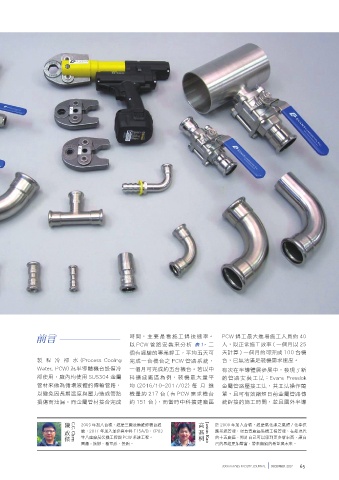

卻使用,廠內均使用 SUS304 金屬 科擴建廠區為例,裝機最大量平 的管路安裝工法:Evans Presslok
管材來做為循環液體的傳輸管路, 均 (2016/10~2017/02) 每 月 進 金屬管路壓接工法,其工法操作簡
以避免因長期溫度與壓力造成管路 機量約 217 台 (有 PCW 需求機台 單,且可有效縮短目前金屬管路傳
損傷而洩漏。而金屬管材接合完成 約 151 台 ),而當時中科擴建廠區 統銲接的施工時間,並且國外半導
2003 年加入台積,經歷三廠設備維修機台經 於 2000 年加入台積,經歷氣化課之氣體 / 化學供
政 傑 燕 桐
驗,2011 年加入並參與中科 F15A/B、CP03 高 Jason Kao 應系統管理,現負責廠區裝機工程管理,在最現代
等八座廠房裝機工程與 PCW 系統工程。 的十五廠區,期許自己可以學到更多新東西,讓自
陳 C.C. Chen
興趣 : 旅遊、看電影、慢跑。 己的思維更加豐富,帶來無窮的希望與未來。
