Page 100 - vol.49
P. 100

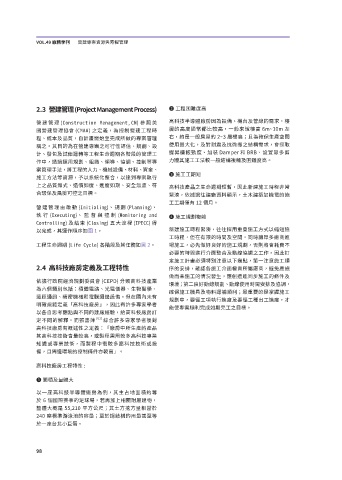

VOL.49 廠務季刊       營建專案資源與時程管理













              2.3  營建管理 (Project Management Process)          ❷ 工程困難度高

              營 建 管 理 (Construction Management, CM) 參 照 美     高科技半導體廠房因為設備、機台及管線的需求,樓
              國營建管理協會 (CMAA) 之定義,為控制營建工程時                     層的高度通常都比較高,一般來說樓高 6m~10m 左
              程、成本及品質,自計畫開始至完成所做的專案管理                         右,約是一般房屋的 2~3 層樓高;且為確保生產空間
              稱之。其目的為在營建專案之可行性評估、規劃、設                         使用最大化,及對耐震及抗微振之結構需求,會採取
              計、發包及試俥運轉等工程生命週期各階段的管理工                         提昇樓板勁度、加裝 Damper 和 BRB、設置眾多剪
              作中,透過運用規劃、組織、領導、協調、控制等專                         力牆其施工工法較一般結構複雜及困難度高。
              案管理手法,將工程的人力、機械設備、材料、資金、
                                                              ❸ 施工工期短
              施工方法等資源,予以系統化整合,以達到專案執行
              上之品質如式、造價如度、進度如期、安全無慮、符                         高科技產品之生命週期短暫,因此新建施工時程非常
              合環保及風險可控之目標。                                    緊湊,依據過往建廠資料顯示,土木建築加機電的施
                                                              工工期僅有 12 個月。
              營 建 管 理 由 啟 動 (Initialing)、 規 劃 (Planning)、
              執 行 (Executing)、 監 督 與 控 制 (Monitoring and      ❹ 施工規劃複雜
              Controlling) 及結束 (Closing) 五大流程 (IPECC) 得
              以完成,其運作順序如圖1。                                   新建施工時程緊湊,往往採用重疊施工方式以縮短施
                                                              工時程,但在有限的時間及空間,同時讓眾多廠商進
              工程生命週期 (Life Cycle) 各階段及其任務如圖2。                 場施工,必先做好良好的施工規劃,否則將會耗費不
                                                              必要的時間進行介面整合及動線協調之工作。因此訂
                                                              定施工計畫必須特別注意以下幾點,第一注意施工順
              2.4  高科技廠房定義及工程特性                               序的安排,確認各施工介面權責所屬廠商,避免應施
                                                              做而未施工的情況發生,應創造能同步施工的條件及
              依據行政院經濟規劃委員會 (CEPD) 分類高科技產業
                                                              環境;第二良好動線規劃、動線使用時間安排及協調,
              為六個類別包括:積體電路、光電儀器、生物醫學、
                                                              確保施工機具及物料運補順利;最重要的是掌握施工
              遠距通訊、精密機械和電腦週邊設備。但在國內未有
                                                              規劃中,要徑工項執行進度及要徑工種出工進度,才
              明確規範定義「高科技廠房」,因此有許多專家學者
                                                              能使專案順利完成如期完工之目標。
              以各自思考觀點與不同的建廠經驗,給高科技廠房訂
              定不同的解釋。而張書萍           [02]  綜合許多專家學者後對
              高科技廠房有概述性之定義:「廠房中所生產的產品
              其高科技技術含量較高,或製程需用較多高科技專業
              知識或專業技術,而製程中需較多高科技技術或設
              備,且周邊環境的控制條件亦較高」。


              高科技廠房工程特性 :

              ❶ 面積及量體大

              以一座高科技半導體廠房為例,其主占地面積約等
              於 6 個國際賽事的足球場,若再加上相關附屬建物,
              整體大概是 55,210 平方公尺;其土方挖方量相當於
              240 座標準游泳池的容量;至於鋼結構的用量甚至等
              於一座台北小巨蛋。





              ��
   95   96   97   98   99   100   101   102   103   104   105
