技術專文
表一、混凝土構造物之許可差 表二、模板拆除時間
項次 精確度 結構部位 許可差 依據 構件名稱 最少拆模
時間
1 垂直度 柱、牆垂直度(模板組立階段) ± 13mm
柱、樑及牆不做支 12小時
柱、牆垂直度(混凝土澆置完成) 20mm
撐之側模
RFP施工規範
2 尺寸 柱、樑斷面 ± 13mm
03110
大樑及小樑之底模
版、牆厚度 -6mm –淨跨度 < 3公尺 7天
–淨跨度 3~6公尺 14天
3 位置 柱、樑 ± 13mm
–淨跨度 > 6公尺 21天
樓板澆置完成
單向版
4 平整度 樓版 –淨跨度 < 3公尺 4天
–各區域高低差3M×3M < 3mm –淨跨度 3~6公尺 7天
–高架地板區上下高低差 < 15mm 設計圖說A1-01
–非高架地板區域上下高低差 < 30mm –淨跨度 > 6公尺 10天
表三、模板外觀檢核表 表四、模板放樣檢核表
項次 查驗重點 備註 項次 查驗重點 備註

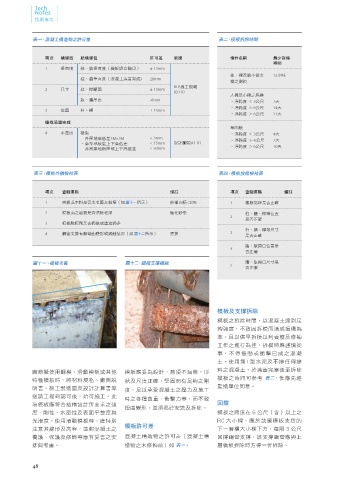

1 夾板或木料是否太老舊及損壞(如 圖十一所示) 修補面積<20% 1 樓版高程是否正確
2 模板面之雜物是否清除乾淨 硬化砂漿 柱、牆、樑等位置
2
是否正確
3 模板脫模劑是否適當或塗油過多
柱、牆、樑等尺寸
4 鋼管支撐有無彎曲變形或銹蝕情況(如 圖十二所示) 更換 3 是否正確
牆、版開口位置是
4
否正確
圖十一、模板老舊 圖十二、鐵檔支撐繡蝕 5 牆、版開口尺寸是
否正確
模板及支撐拆除
模板之拆除時間,以混凝土達到足
夠強度,不致因拆模而造成損傷為
準。且以儘早拆模以利養護及修補
工作之進行為佳,拆模時應謹慎從
事,不得振動或衝擊已成之混凝
土。使用第 I 型水泥及不摻任何摻
料之混凝土,於澆置完畢後至拆除
廠商擬使用鋼模、滑動模板或其他 模板應妥為設計,務須不漏漿,形
特種模板時,將材料規格、廠商說 狀及尺度正確,堅固而有足夠之剛 模板之時間可參考 表二 ,惟應先經
明書、施工製造圖及設計計算書等 度,足以承受混凝土之壓力及施工 監造單位同意。
送請工程司認可後,始可施工。此
時之各種負重、衝擊力等,而不致
項模板應符合結構設計所要求之強 回撐
扭曲變形,並須易於安裝及拆除。
度、剛性、水密性及表面平整度與 模板之跨度在 6 公尺(含)以上之
光滑度。使用滑動模板時,應特別 RC 大小樑,應於該層模板支撐的
模板許可差
注意其線形及高程,並對混凝土之 下一層樓大小樑下方,每隔 3 公尺
養護、保護及修飾等應有妥善之安 混凝土構造物之許可差(混凝土構 回撐鋼管支撐,該支撐鋼管應與上
排與考慮。 造物之未修飾前)如 表一。 層模板拆除時方得一併拆除。
48
