                                                                             菜籃區內工項工種繁複,再加上此

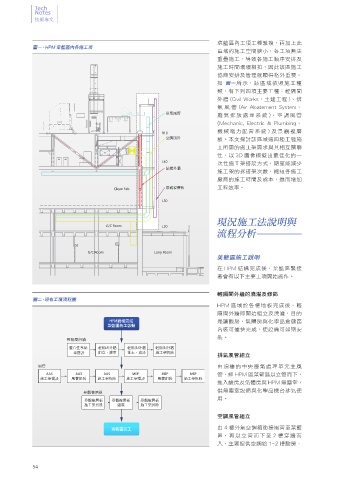

             圖一、HPM 菜籃區內各施工項
                                                                             區域的施工空間狹小,各工項無法
                                                                             重疊施工,導致各施工順序安排及
                                                                             施工時間環環相扣,因此該區施工
                                                                             協商安排及管理就顯得格外重要。
                                                                             如  圖一所示,該區域依照施工種
                                                                             類,有下列四項主要工種:輕隔間
                                                                             外牆 (Civil Works,土建工程 )、排
                                                                             氣 風 管 (Air Abatement System,
                      N9
                                                           排氣風管
                      N8
                                                                             廢氣排放處理系統 )、空調風管
                      N7
                                                                             (Mechanic,  Electric  &  Plumbing,
                       N6
                       N21
                    N21
                                                          R10                機械電力配管系統 ) 及景觀複層
                                                           空調風管              板。本文探討該區域這四種工種施
                                                                             工所需的施工架需求與其相互關聯
                                                                             性,以 3D 圖像模擬出最佳化的一
                                                          L40                次性施工架搭設方式,期望能減少
                                                           結構外牆
                                                                             施工架的拆搭架次數,縮短各施工
                                                                             廠商的施工時間及成本,進而增加
                                         Clean Fab         景觀複層板             工程效率。

                                                          L30


                                                                             現況施工法說明與
                                      G/C Room            L20
                                                                             流程分析



                                G/C Room               Lorry Room
                                                                             菜籃區施工說明
                                                                             在 HPM 結構完成後,菜籃區緊接
                                                                             著會有以下主要工項開始施作。


                                                                             輕隔間外牆的澆灌及修飾
             圖二、現有工項流程圖
                                                                             HPM 區域於各樓地板完成後,輕
                                                                             隔間外牆即開始組立及澆灌,目的
                                       HPM結構完成                               是讓酸房、氣體房與化學品倉儲區
                                       菜籃區施工啟動
                                                                             內裝可儘快完成,使設備可如期安
                                                                             裝。
                         輕隔間外牆
                         整合性系統     輕隔間外牆      輕隔間外牆     輕隔間外牆
                           架搭設     組立、灌漿      批土、油漆     施工架拆除
                                                                             排氣風管組立
              風管                                                             由頂樓的中央廢氣處理單元主風
                 AAS        AAS      AAS       MEP        MEP       MEP      管,經 HPM 區菜籃區以立管而下,
               施工架搭設      風管組裝     施工架拆除     施工架搭設      風管組裝      施工架拆除
                                                                             進入酸房及氣體房與 HPM 無塵室,
                                                                             供無塵室設備與化學品機台排氣使
                              景觀複層板
                                                                             用。
                               景觀複層板    景觀複層板     景觀複層板
                               施工架搭設      組裝      施工架拆除
                                                                             空調風管組立
                                                                             由 4 樓外氣空調箱銜接風管至菜籃
                                        菜籃區完工
                                                                             區,再以立管而下至 2 樓穿牆而
                                                                             入,主要提供空調給 1~2 樓酸房、
