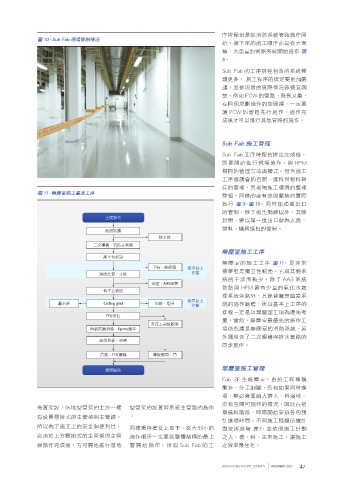

序排程也是從消防系統管路施作開
圖 10、Sub Fab 現場管制情況
始。接下來的施工順序亦是從大面
積、大重量的管路系統開始施作 圖
8。
Sub Fab 的工序排程包含的系統種
類更多, 施工程序的排定要更加嚴
謹,並依現場的實際情況做適宜調
整。例如 PCW 的管路、既長又重,
在同個規劃施作的空間裡,一定要
讓 PCW 的管路先行施作,施作完
成後才可以進行其他管路的施作。
Sub Fab 施工管理
Sub Fab 工序時程皆排定完成後,
即要開始進行現場施作。與 HPM
相同的管理方法與模式。包含施工
工序協調會的召開、進料與物料暫
存的管理,與現場施工環境的整理
圖 11、無塵室施工基本工序
整頓,同樣的要有效與嚴格的實際
執行 圖 9、圖 10。同時加強進出口
的管制,除了逃生動線以外,其餘
土建移交
封閉,要以單一進出口做為人員、
物料、機具進出的管制。
假設防護
排水管
二次鋼構、消防主管路
無塵室施工工序
高平台搭設
無塵室的施工工序 圖 11 ,是非常
Tray、維修燈 高平台上
消防支管、牙條 作業 複雜但是獨立性較強。它與其他系
統的干涉面較少。除了 AAS 系統
排煙、AAS風管
管路與 HPM 區有少量的氣化水處
低平台搭設
理系統管路外,其餘皆屬無塵室系
低平台上
灑水頭 Ceiling grid 盲板、燈具 統的施作範疇,所以基本上工序的
作業
排程一定是以無塵室工項為優先考
FFU安裝
量,當然,無塵室最優先的施作工
天花上開放配電
地板防護拆除、Epoxy面塗 項依然還是無塵室的消防系統,另
外還包含了二次鋼構與排水管路的
高架地板、地磚
同步施作。
清潔、FFU運轉 庫板隔間、門
無塵室施工管理
清潔驗收
Fab 3F 主無塵室,由於工程種類
繁多,分工細膩,各包如果同時進
場,勢必會面臨人擠人、料滿地,
沒有空間可施作的情況,因此在初
佈置架設,落地型管架的上方一樣 型管架的設置與系統主管路的施作
期備料階段,即需開始安排各包預
有設置懸掛式的主管架與主管線。 。
計進場時間,不同施工種類依據計
所以為了施工上的安全與便利性, 同樣秉持著從上至下、從大到小的 劃安排進場 表1 ,並依照施工計劃
必須於上方懸掛式的主管架與主管 施作順序一定要從整體結構的最上 之人、機、料、法來施工,讓施工
線施作完成後,方可開始進行落地 層開始施作。所以 Sub Fab 的工 之效率最佳化。
