Page 73 - Vol.33
P. 73
Tech
Notes
技術專文
為要徑管理標的。 規劃趕工。 同時啟動,因此剔除樓板之時程,

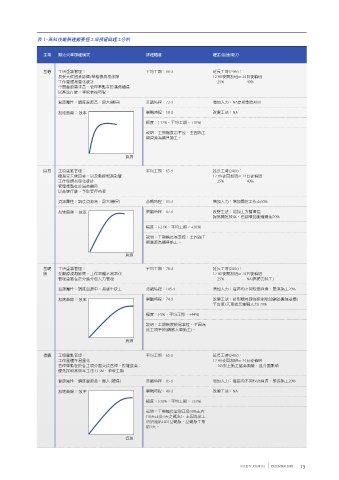

表 1、高科技廠房建廠要徑工項預留與趕工分析
再者F15P5B專案及F15P6B專案
預留模式與趕工分析
整體工期足夠長 L20/L30樓版作為Phase A之運補 工項 類比火車排程模式 排程幅度 趕工(加速)能力
在前述要徑工項中,該如何預留調 動線,因此時程拖得較長。
趕工需要動員,工地也有安衛要求
整時間呢?前文討論中,是把列車
要配合。選擇的準備的趕工工項應 基樁 工項重點管理: 平均工期:66 d 延長工時(24Hr):
停靠站的時間視為預留時間,而車
要有夠長的工期,才能得到足夠趕 易受天候因素影響/基樁機具易故障 12 HR夜間加班or 24日夜輪班
站則是一個行車區間與另一個行車 工作量體易量化統計 25% 40%
工效益。筆者認為,應以超過三周 空間資源需求高,管理重點在於滿佈機具
區間的分界,或者說是乘客、貨
工期的工種較為適宜。 案例討論與分析 以高速行駛,爭取要徑時程
物在整個軌道運輸的轉換點(上/下
資源屬性:調度資源高、最大(機具) 悲觀時程:72 d 增加人力:NA原規劃為MAX
車)。以此定義推演至營建工程的 表1將高科技廠房建廠的要徑工項,
要徑管理上,就是不同工項轉換的 以軌道運輸列車排班的觀點逐一分 加速曲線: 效率 樂觀時程:58 d 改變工法:NA
案例檢討
節點。 析。其中,類比「類比軌道列車排 幅度:(-12%,平均工期,+10%)
程模式」一欄,說明各工項的工程 在完成管理模式構建及控制變項推
軌道運輸速度受路線曲線半徑、 說明:工期幅度易掌控,主因為工
特性,並描述其可用資源。如「基 導後,本節選用一個最新且已經接 期資源為機具施工。
外軌超高度與車輛性能等因素影
樁」一項,施工容易受天候影響, 近結構體施工尾聲的F15P7A來做
響。因此,列車要加快運行速度
且容易發生機具故障而影響施工狀 驗證並檢討此要徑管理模式的執行
追趕時程,必定要於平直路段,依 資源
況,也就是不確定性非常高。但是 方式。
列車性能在ATC (Automatic Train
此工項的工作量體是非常好掌握, 開挖 工項重點管理: 平均工期:65 d 延長工時(24Hr):
Control)下,進行速度提升。同 F15P7A專案時程非常緊迫, 圖5
每台機具每天的工作效率也都可清 極易受天候因素,以及動線規劃影響 12 HR夜間加班or 24日夜輪班
理,營建工程趕工也要選擇安全、 為專案的計畫與執行狀況。圖中淺 工作量體易量化統計 25% 40%
楚量化。因此,在工程規畫管理 管理重點在於滿佈機具
趕工效益明顯的工項上投入資源方 藍色甘特圖線條為計畫時程,而深
上,就是以劃分工作區,在工作面 以高速行駛,爭取要徑時程
可收最大效益。因此,在趕工裕度 藍色線則是實際執行狀況。在現有
上滿布施工機具縮短施工時間。因 資源屬性:調度資源高、最大(機具) 悲觀時程:83 d 增加人力:增加開挖工作面30%
規劃時應考量: 的建廠管理,對時程緊迫專案都是
其施工資源屬性是易於調度,且可 給建造團隊及營造廠一個非常「積 加速曲線: 效率 樂觀時程:47 d 改變工法:增加土方暫置區
視為無資源限制。 極」的執行時程。在本案中,是 提高開挖效率,但卻增加搬運費用20%
技術要求較低
在「排程(預留)模式」中,如同軌 把整個專案時程往前壓縮,讓專案 幅度:(-27%,平均工期,+30%)
要追趕工期,勢必是要增加資源或
道運輸中的行車區段及車站區段。 握住「足夠」浮時,要求營造廠依 說明:工期幅度易掌控,主因為工
延長工時。選擇技術要求低的工項 期資源為機具施工。
筆者根據歷史紀錄,對各工項做工 此大幅縮水工期進行施工規劃。在
做規劃,取得額外資源較為容易,
期(行車區段行車時程)及預留時程 執行上,就是把Fast-Track用到極
且較不會因增加工班造成施工品質 資源
(車站區段停車時程)的預估。在這 致,只要有條件,就要求下一棒進
上的疑慮。比如,批土、油漆就比
預估中,採用PERT的概念,算出 廠施作,希望藉此能施加壓力讓每 基礎 工項重點管理: 平均工期:78 d 延長工時(24Hr):
模板工更適於作為趕工規劃。 版 受動線規劃影響,工作量體不易量化 12 HR夜間加班or 24日夜輪班
工期的平均值、悲觀工期及樂觀工 包都能用最快速度執行。但就其最 管理重點在於分區分包人力管理 25% NA(高體力耗工)
期。並以樂觀工期與平均工期的差 執行成果來看,在專案的中後期,
施工風險較低 執行落差相當大。 資源屬性:調度資源中,易發生缺工 悲觀時程:105 d 增加人力:每區均不同包商負責,緊湊施工20%
異作為各工項的建議預留時程。再
趕工也要評估可能增加風險,所以 以「基樁」一項為例,平均工期65 加速曲線: 效率 樂觀時程:74 d 改變工法:針對機具辦運限制增加鋼筋搬運設備(
平台車/天車或是專職人力) 20%
有高風險疑慮的作業項目,在規劃 天,樂觀工期58天,樂觀工期比
上要更為謹慎。例如,鋼構吊掛和 平均工期多了10%。筆者便假設, 既有管理檢討- 幅度:(-5%,平均工期,+44%)
高架作業的工種,其作業風險高, 「基樁」一項的保留時程就訂為 置之死地而後生管用嗎? 說明:工期幅度較易掌控,主因為
增加資源進行趕工,相對安全管理 10% (7天)。 刻意大幅縮短工期作為營造廠的 此工項單純(鋼筋大量施工)。
投入要更多而風險仍會增加。 施工目標,並將Fast-track用到極 資源
對應軌道運輸加速追趕時程管理,
致,以F15P7A的案例來看,的確
表1中提出「趕工(加速)能力」。在
替代工法 是有達成專案目標,但其執行的結 撐牆 工項重點管理: 平均工期:65 d 延長工時(24Hr):
此欄位中,乃根據現場經驗提出各 工作量體不易量化 12 HR夜間加班or 24日夜輪班
果是不盡理想。 管理重點在於各工項介面交接管理,複雜度高; NA架上施工屬高風險,且介面繁瑣
趕工除了增加資源外,改變工法也 工項可能的趕工作為及趕工效果。
優先採取高效率工法 CLSM,爭取工期
好的選擇。如使用早強、預組模 一旦專案執行時程發生延遲時,就 在基樁、開挖及下部結構等三個工
資源屬性:調度資源高、最大 (機具) 悲觀時程:85 d 增加人力:每區均不同包商負責,緊湊施工20%
板、動線調整等,可以增加施工效 可評估趕工作為來追回落後時程。 項,實際執行結果和計畫時程的
率的規劃均可列入。 落差並不大。但進入L10樓板階段 加速曲線: 效率 樂觀時程:40 d 改變工法:NA
表2將歷年來專案進行時程統整,
後,落差逐漸擴大。而且各工項都 幅度:(-38%,平均工期,+33%)
剔除部分較極端數據-F15P5A專
受天候影響程度 案基樁乃採接樁模式,因此實際打 有依循Fast-Track精神,盡早開始 說明:工期幅度呈現正負30%左右
施作,但施工的時程卻拖長,以至 (10天正負3天之概念),主因為此工
土建工程受天候影響大,特別是在 樁時程短;F14P6專案開挖及基礎 於提早進場的平行施工效益並未明 項須連結LLB1基礎版,基礎版工期
外構及結構體。在此作趕工規劃需 版受天候因素影響極大,因此整體 確展現。既有的管理模式雖有效, 約3天。
考量天候風險,可能讓計畫的趕工 時程較長。另外F14P6及F14P7 但有以下問題。 資源
落空。不受天候影響的工項較適於 L10/L20/L30樓版為Phase A及B
72 FACILITY JOURNAL DECEMBER 2018 73
